Общество, 22.09.2019 17:30

Первый этап работ на ГЭС завершится в конце октября

Лучше поздно, чем никогда.

Накануне, стало известно, что первый этап реконструкции дорожной части моста Волжской ГЭС завершится в конце октября. На сегодняшний день удалось привести в порядок 205 метров. Общая протяженность двух участков на которых ведутся работы - 577 метров.

Основные работы скрыты от глаз водителей, так как проходят под ездовым полотном. Там же и были выявлены скрытые дефекты, которые повлияли на план капитального ремонта.

- Полностью завершены демонтаж подвижных деформационных швов и их бетонирование, а также укрепление сточного треугольника и установка цоколей, -сообщили в пресс-службе Администрации Волгоградской области. В связи с этим ремонт проводится на двух полосах,  а не по всей ширине проезжей части.

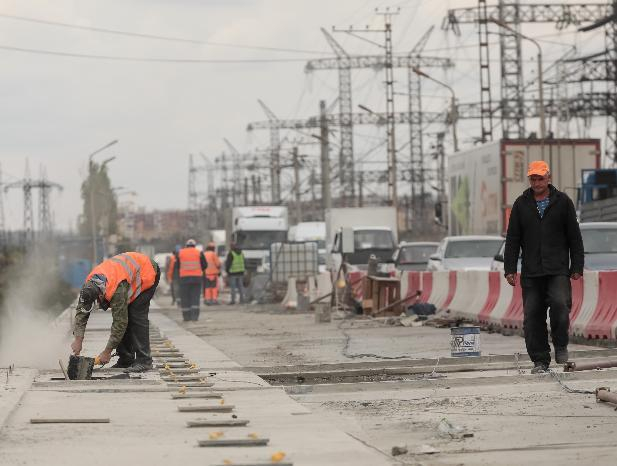

На данные момент рабочие работают в две смены. Всего было задействовано 116 человек и 12 технических приспособлений: компрессор, автосамосвалы, автокран, экскаваторы-погрузчики, электростанция мощностью 30 кВт.

Следующий этап ремонта мостового комплекса будет в 2020 году.

Напомним, что в эксплуатацию ГЭС была сдана в 1961 году и с тех пор капитальный ремонт на мосту не проводился.

Виктория Лесник
